China ha completado el tendido sobre el río Amarillo de su proyecto eléctrico Gansu-Zhejiang, un paso clave para llevar energía del noroeste al este del país. La operación terminó el 14 de septiembre de 2026 y permitió conectar todo el tramo de Gansu, aunque la puesta en servicio del conjunto está prevista para 2027.
La infraestructura prevé transportar más de 36.000 millones de kilovatios-hora al año, con una participación renovable superior a la mitad. Su interés va más allá del tamaño de las torres. Busca resolver un problema muy concreto de la transición energética, hacer llegar la electricidad de las zonas con abundante sol y viento hasta los lugares donde se necesita.
Las cifras de la línea Gansu-Zhejiang
| Dato | Cifra |
|---|---|
| Longitud | 2370 km (unas 4 veces Madrid-Barcelona) |
| Tensión | ±800 kV en corriente continua |
| Potencia | 8 GW (8000 MW) |
| Energía anual prevista | Más de 36 TWh |
| Energía renovable prevista | Más de 21,2 TWh (59 %) |
| Uso equivalente a plena potencia | Unas 4500 horas al año |
| CO₂ evitado previsto | 17 millones de toneladas al año |
| Carbón sustituido previsto | 6,4 millones de toneladas al año |
| Puesta en servicio | 2027 |

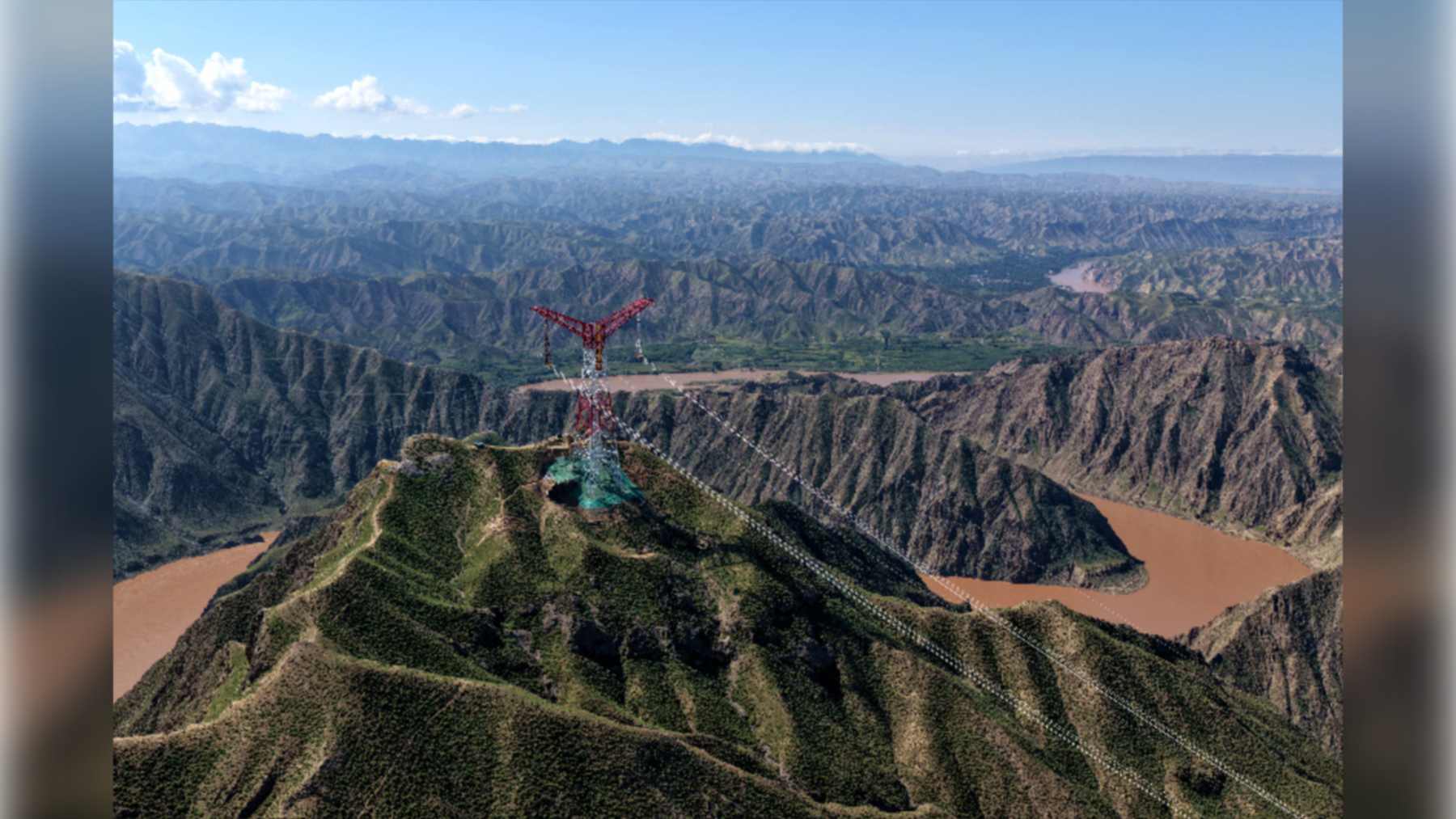

Cuatro torres y 2,7 km de línea sobre el río Amarillo
El tendido atraviesa el río en el límite entre los condados de Jingtai y Jingyuan, en la provincia de Gansu. Según State Grid, la empresa responsable del proyecto, esta operación era uno de los puntos que condicionaban el avance de las obras.
Los equipos levantaron cuatro torres e instalaron 2,731 kilómetros de línea para completar este tramo. El relieve escarpado y los fuertes vientos del valle complicaban los trabajos y exigían especial cuidado con la seguridad y la precisión del montaje.
La finalización de este paso permite dar continuidad al recorrido dentro de Gansu. Conviene distinguir ese logro de la entrada en funcionamiento de toda la conexión, que necesita también sus estaciones convertidoras y los demás tramos.
8 GW de potencia y 36 TWh al año
El trazado completo recorrerá 2.370 kilómetros entre la estación de Wuwei, en Gansu, y la de Yuezhou, en Shaoxing, provincia de Zhejiang. Atravesará seis provincias y regiones, con una capacidad de transmisión de ocho millones de kilovatios, equivalentes a 8.000 megavatios.
Esa cifra describe la potencia que puede transportar el sistema. Los más de 36.000 millones de kilovatios-hora previstos anualmente, equivalentes a más de 36 teravatios-hora, expresan otra cosa, la cantidad de energía que se espera enviar durante un año. Dividir una cifra entre la otra da unas 4500 horas de uso a plena potencia al año, algo más de la mitad de las 8760 horas que tiene un año. Y esos 36 teravatios-hora equivalen a cerca del 15 % de la electricidad que consume España en un año.
La diferencia se parece a la que encontramos en casa entre la potencia contratada y el consumo que aparece en la factura de la luz. Una marca cuánta electricidad podemos utilizar a la vez y el otro suma lo gastado durante un periodo.
La primera UHVDC con convertidores VSC en ambos extremos
La línea empleará corriente continua de ultra alta tensión, con un nivel de ±800 kilovoltios. Esta tecnología permite transportar grandes cantidades de electricidad a larga distancia con bajas pérdidas, aunque parte de la energía sigue perdiéndose durante el recorrido y la conversión.
Las estaciones situadas en ambos extremos hacen de enlace con las redes de corriente alterna. Convierten la electricidad a corriente continua para transportarla y vuelven a transformarla al llegar a su destino.
Según Hitachi Energy, proveedor de equipos del proyecto, será el primer enlace UHVDC del mundo que utilice convertidores de fuente de tensión (VSC) en ambos extremos. Dicho de forma sencilla, estos equipos permiten controlar con mayor flexibilidad el flujo eléctrico y facilitan la integración de grandes cantidades de energía renovable.
Más de la mitad renovable, pero no toda
¿Por qué resulta útil ese control? La producción eólica y solar cambia con el tiempo, mientras hogares, comercios y fábricas necesitan un suministro estable. El proyecto pretende facilitar que esas fuentes variables puedan incorporarse a la red y abastecer a consumidores situados a miles de kilómetros.
State Grid prevé que la conexión permita aprovechar más de 21.200 millones de kilovatios-hora anuales de origen renovable. Pero la infraestructura también está diseñada para recoger electricidad de generación térmica, además de solar y eólica. Por tanto, describir todo su suministro como energía limpia sería inexacto.
Para Zhejiang, la aportación prevista es recibir más electricidad renovable desde otra región. Para Gansu, supone ampliar las posibilidades de utilizar su producción lejos de los parques donde se genera. El beneficio que persigue la conexión depende de que esa energía encuentre consumidores al otro extremo.
17 millones de toneladas de CO₂ por comprobar
Las previsiones que State Grid difundió al iniciar las obras, en julio de 2024, sitúan la reducción de emisiones en 17 millones de toneladas de dióxido de carbono al año. También calculan que el proyecto permitiría sustituir un consumo de carbón de 6,4 millones de toneladas anuales.
Son estimaciones asociadas al funcionamiento futuro de la infraestructura. Para comprobar su alcance habrá que observar cuánta electricidad renovable circula realmente por ella y qué generación sustituye, porque completar un tendido todavía no equivale a haber reducido esas emisiones.
El calendario comunicado en septiembre de 2026 sitúa la puesta en servicio en 2027. El comunicado oficial sobre la finalización del tramo de Gansu fue publicado el 16 de septiembre por State Grid en el portal de la Comisión de Supervisión y Administración de Activos Estatales de China (SASAC).
Imagen: State Grid Corporation of China (vía SASAC)
